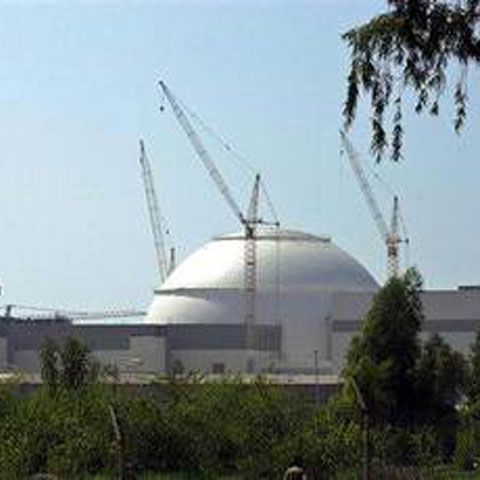

Reactoarele 3 și 4, care vor fi construite la Centrala Nuclear- Electrică de la Cernavodă, vor fi finalizate cel mai devreme în 2016, și nu în 2015 așa cum s-a estimat ultima dată, au declarat agenției NewsIn reprezentanții companiilor implicate în proiect.
"La 18 luni de la înregistrarea companiei de proiect, va începe construcția propriu-zisă a celor două unități, probabil în 2010. După care, va mai dura încă șase ani până ce vor fi gata și puse în funcțiune. Sperăm ca în 2016 să finalizăm cele două reactoare. Însă, dacă planul nu se respectă, proiectul poate fi decalat chiar până în 2017", spun reprezentanții Nuclearelectrica.
La rândul lor, reprezentanții CEZ România, unul dintre investitorii care au semnat Actul de constituire a Companiei de Proiect responsabilă de construcția, punerea în operare și exploatarea Unitatilor 3 și 4, apreciază că cele două reactoare ar putea fi finalizate în anul 2016.
"Grupul 3 este puțin mai avansat. Acolo nu este un teren viran. Interesul nostru este să începem construcția lor cât mai repede. În 2010, compania de proiect va finaliza studiul de fezabilitate și apoi va începe imediat construcția efectivă a grupurilor. Momentan, totul merge conform planului", a declarat agenției NewsIn directorul de afaceri corporatiste al CEZ România, Adrian Borotea.
Inițial, construirea lor urma să înceapă în 2009.
Nuclearelectrica, împreună cu cei șase investitori, ArcelorMittal, CEZ, GdF-Suez, Enel, Iberdrola și RWE Power, au semnat la 20 noiembrie 2008 Acordul Investitorilor pentru înființarea companiei de proiect (SC EnergoNuclear SA) care va construi, pune în funcțiune și exploata Unitățile 3 și 4 de la CNE Cernavodă. În urma negocierilor, s-a decis că împărțirea acțiunilor între partenerii de proiect să fie astfel: Nuclearelectrica (51%), CEZ, GdF-Suez, Enel și RWE Power (câte 9,15%) și ArcelorMittal și Iberdrola (câte 6,2%).
Compania de proiect este cea care își va recalcula singură suma necesară investiției la cele două reactoare. Ea are termen un an și jumătate pentru a anunța noua sumă necesară finalizării proiectului, potrivit reprezentanților Ministerului Economiei. Proiectul urmează să fie notificat Comisiei Europene în baza tratatului Euratom.
Proiectul urmează să se realizeze în două etape: etapa de pre-proiect, care se estimează să dureze 18 luni, de la înregistrarea viitoarei societăți comerciale și a doua etapă, care este etapa propriu-zisă de realizare a proiectului, având o durată de circa șase ani.
Costul estimat pentru cele două reactoare este de patru miliarde euro. Fiecare unitate va avea o putere instalată de 720 MW.
Durata de viață a unei unități este de 30 de ani, cu posibilitatea prelungirii la 40 de ani. Unitățile 3 și 4 de la CNE Cernavodă vor folosi tehnologie de tip CANDU 6.
Procesul de negociere cu cei șase investitori interesați, ArcelorMittal, CEZ, Electrabel, Enel, Iberdrola și RWE Power, a început la 4 decembrie 2007.
