Primăria Capitalei a anunțat că au început lucrările de modernizare a rețelei de termoficare programate pentru 2021. Nicușor Dan a precizat, marți, că s-a început deja un segment de 13 km în cartierul Ferentari. Este primul din cele cinci tronsoane care ar trebui să fie terminate în acest an. În total este vorba de 53 de km pentru tot anul 2021, iar lucrările vor costa 300 de milioane de lei, dați din bugetul local. Nicușor Dan a mai spus și că ELCEN va fi preluat de Primăria Generală până în vara acestui an, dacă toate detaliile juridice vor fi rezolvate până atunci.
Primul tronson de termoficare din București, început în Ferentari
„Începem azi un tronson de 13 km, aici în zona Ferentari, este unul din cele 5 tronsoane pe care ne propunem să le facem anul acesta. O să vă arăt pe hartă aici, suntem în zona asta, deci acesta are 13 km și anul acesta ne propunem să mai facem în zona Pantelimon 12 km, în zona Colentina 9 km, în zona Victoriei 11 și în zona Berceni 8 km. În total 53 de km. La ce e important tronsonul acesta? În primul rând că deservește cartierele din jur – Rahova, Ferentari, Sebastian – dar este foarte important pentru că este în zona de influență de la două centrale: Progresu și Grozăvești. Dacă acest tronson este bun, este posibil ca prin intermediul lui, în momente de avarii, să duci agentul termic de la una din centrale în cartiere. În momentul ăsta, asta nu e posibil”, a declarat Nicușor Dan, într-o conferință de presă.
CÂȚI km de conducte vor fi acoperiți în 2021
Primarul general spune că cei 300 de milioane de lei pentru lucrările din acest an pentru cei 53 de km vor fi suportați de la bugetul local, dar care, deocamdată, nu există, pentru că nu s-a votat bugetul.
„Valoarea totală a lucrărilor pe cele 5 segmente (...) albastre este de 300 de milioane de lei, care sunt prevăzuți a fi finanțați din bugetul local. După cum știți acești bani nu există în momentul de față, urmează să avem bugetul național și apoi bugetul local și modalitatea prin care noi vrem să ieșim din acest blocaj financiar, în care Primăria Capitalei este de doi ani, este să punem datoriile în bugetul de 2021 și tot ce înseamnă investiție nouă, inclusiv aceasta, să fie finanțată din credite. Pentru asta avem nevoie ca Guvernul să ne extindă limita de creditare. Vrem ca toate cele 5 tronsoane să fie gata anul acesta, ca să putem începe din primăvara anului viitor tronsoanele pe care le vedeți cu roșu, care sunt pe bani europeni”, a spus Nicușor Dan în prezentarea de marți.
CÂT de afectați vor fi bucureștenii de lucrările de termoficare

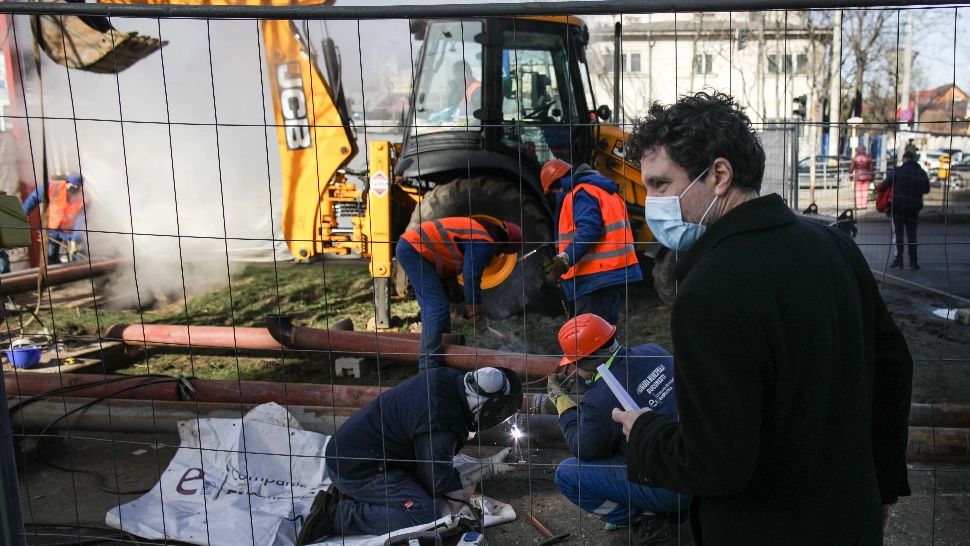

Bucureștenii conectați la sistemul centralizat de căldură nu vor avea mult de suferit din cauza lucrărilor, spune Nicușor Dan: „S-au montat niște conducte mai subțiri care sunt provizorii, oamenii tehnici le numesc provizorate, prin care serviciul (termic - n.red.) este menținut în continuare, astfel încât să nu se folosească conductele mari pe care se transportă agentul termic. Deci în principiu - mai puțin niște întreruperi de câteva ore - nu este cazul să se întâmple. În schimb, când o să fie vorba să se lucreze aici în intersecție, o să vedeți că traficul va avea puțin de suferit”.
Nicușor Dan, luat la întrebări de bucureșteni
O bătrână chiar l-a așteptat minute bune pe Nicușor Dan ca să îi transmită situația prin care trece din cauza avariilor repetate.
„Nu avem căldură, nu avem apă caldă, încălzesc apa pe aragaz. și nu mi-e rușine să spun. Și nu avem la 7 și la 8, nicicum nu avem. Ce facem? Că noi plătim...”, l-a întrebat o doamnă în vârstă pe primarul general. Acesta dă vina pe vechea administrație condusă de Gabriela Firea: „Responsabili pentru situația dvs sunt doamna Firea și cu domnul Oprescu, care n-au fost în stare să investească în sistemul de termoficare, cum facem noi aici”. Acum, acum faceți, dar să vedem dacă faceți în continuare”, i-a replicat femeia supărată.
ELCEN, preluat în vară de Primăria Generală
Nicușor Dan a mai spus că ELCEN va fi preluat de PMB în perioada mai-iunie, dar depinde de Consiliul Concurenței, de creditorii ELCEN, de Ministerul Energiei. ELCEN va fi preluat de Termoenergetica, iar datoria istorică pe care Primăria generală, prin RADET, o are către Ministerul Economiei, prin ELCEN, va rămâne o chestiune juridică de tranșat între Municipalitate și Guvern, adică Ministerul Energiei.
„Un lucru pe care vrem să-l facem în vara asta, în parteneriat cu ELCEN, sau în situația cea mai fericită în care ELCEN-ul va fi deja la noi, este ca pe locația fostei centrale Titan să mai punem o centrală provizorie, lucru pe care putem să-l facem în trei luni. Și atunci din nou în iarna viitoare calitatea serviciului pentru toată zona asta va fi îmbunătățită semnificativ”, a precizat Dan.
CÂND continuă celelalte patru tronsoane de termoficare
Lucrările pentru celelalte patru tronsoane de termoficare ce vor începe în 2022 depind de licitațiile de alegere a constructorilor.
„Estimez că la începutul săptămânii viitoare vom lansa în dezbatere publică caietul de sarcini pentru celelalte 4 tronsoane, vrem să le scoatem în licitație, să lucrăm cu privați”, a explicat primarul.
Anul trecut, pe 25 noiembrie 2020, Nicușor Dan anunța semnarea contractului de finanțare pentru 300 milioane euo, bani europeni, pentru modernizarea a peste 200 km de rețea primară.

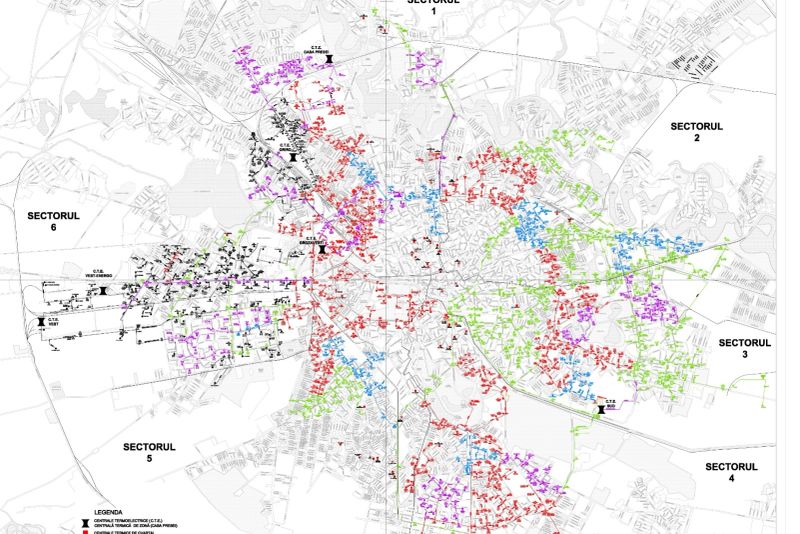

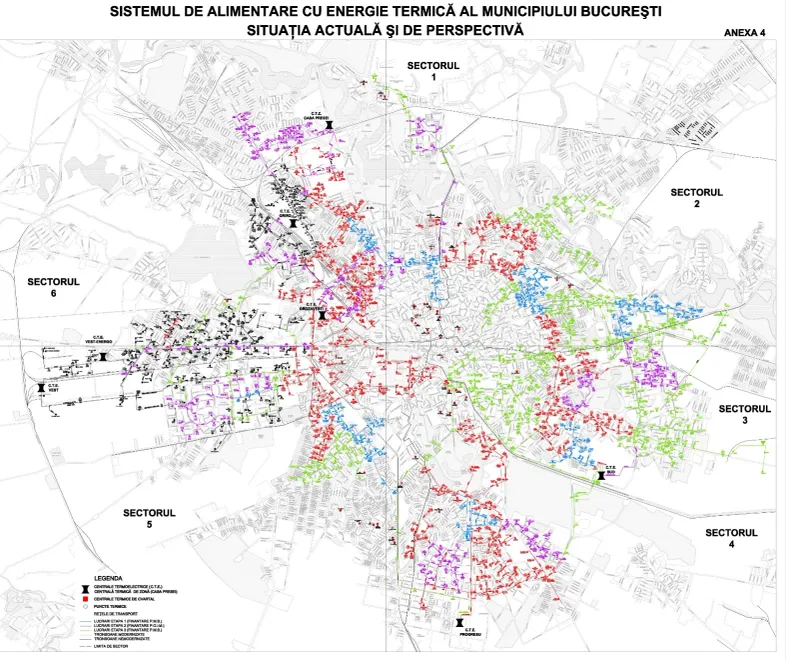

În HARTA prezentată de primarul general, zonele marcate cu albastru reprezintă lucrările ce vor fi executate cu fonduri ale primăriei, iar cele marcate cu roșu - lucrările realizate cu fonduri europene. Acestea reprezintă și cele mai vulnerabile segmente din rețea, iar după înlocuire, calitatea serviciului se va îmbunătăți considerabil, dă asigurări primarul.
